ยื้อโรงไฟฟ้าถ่านหิน
ครม.ซื้อเวลาโรงไฟฟ้าถ่านหินกระบี่ นับหนึ่งกระบวนการอีไอเอ-อีเอชไอเอใหม่ คาดได้ใช้ไฟปี 2566-2567
ครม.ซื้อเวลาโรงไฟฟ้าถ่านหินกระบี่ นับหนึ่งกระบวนการอีไอเอ-อีเอชไอเอใหม่ คาดได้ใช้ไฟปี 2566-2567
พล.อ.ประยุทธ์ จันทร์โอชา นายกรัฐมนตรี เปิดเผยว่า ที่ผ่านมาได้มีการชะลอการจัดทำรายงานวิเคราะห์ผลกระทบ สิ่งแวดล้อม (อีไอเอ) โครงการก่อสร้างโรงไฟฟ้าถ่านหินกระบี่ไว้ แต่หลังจากนี้ไม่ต้องชะลอ ให้ไปจัดทำอีไอเอและจัดทำรายงานวิเคราะห์ผลกระทบสิ่งแวดล้อมและสุขภาพ (อีเอชไอเอ) ใหม่อีกครั้ง
พล.อ.ประยุทธ์ กล่าวอีกว่า ขณะนี้รัฐบาลเสนอให้มีคณะกรรมการระดับนโยบายยุทธศาสตร์ เพื่อให้รู้ว่าจะใช้ทรัพยากรธรรมชาติและสิ่งแวดล้อม ทั้งการเกษตรและอุตสาหกรรมได้อย่างไร และจากนั้นไปทำอีไอเอและอีเอชไอเอ

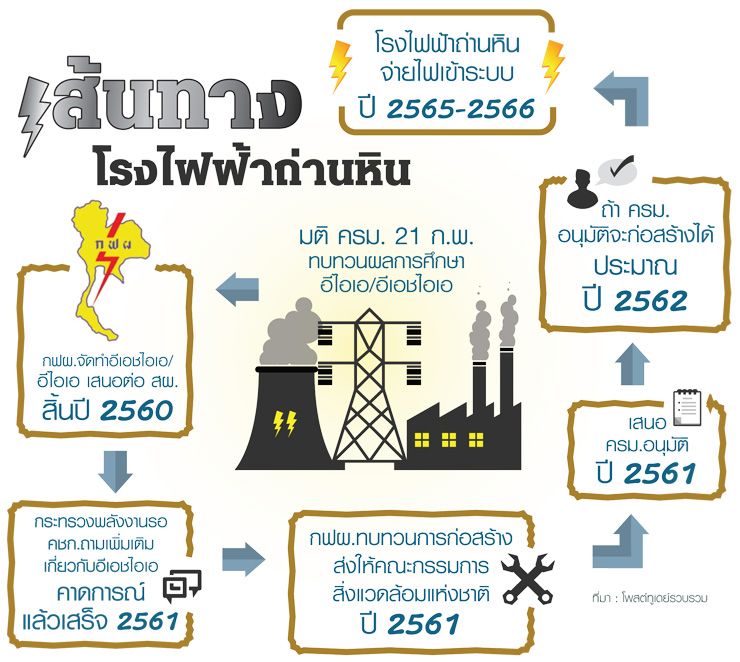

ทั้งนี้ หากการศึกษาผลกระทบผ่านจะใช้เวลาก่อสร้างได้ประมาณปี 2565 ฉะนั้นกว่าจะได้ใช้ไฟฟ้าก็ประมาณปี 2566-2567 แต่จะทันต่อความต้องการใช้ไฟฟ้าในพื้นที่ภาคใต้ฝั่งอันดามันหรือไม่ต้องไปดูรายละเอียดให้ดี
“ของเดิมที่ทำไว้ยังตอบคำถามได้ไม่หมดทุกข้อ แล้วไปหยุดไม่ให้เขาทำต่อ วันนี้ก็ไปทำต่อ ทำได้ก็คือได้ มีตั้งหลายร้อยข้อที่จะต้องทำก็แค่นั้น ที่ผ่านมาอ้างว่าไม่มีส่วนร่วมในไตรภาคี ตอนนี้ก็ให้ไปร่วมเสีย ทำได้ก็ได้ ทำไม่ได้ก็ไม่ได้” พล.อ.ประยุทธ์ กล่าว
พล.ท.สรรเสริญ แก้วกำเนิด โฆษกประจำสำนักนายกรัฐมนตรี แถลงว่า ที่ประชุมคณะรัฐมนตรี (ครม.) ได้ยืนตามมติคณะกรรมการนโยบายพลังงานแห่งชาติ (กพช.) เมื่อวันที่ 17 ก.พ.ที่ผ่านมา ที่ได้เห็นชอบการก่อสร้างโรงไฟฟ้าถ่านหินกระบี่ แต่ให้การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) ไปจัดทำอีเอชไอเอใหม่ในส่วนที่ประชาชนยังมีข้อสงสัย หรือให้ประชาชนเข้ามามีส่วนร่วมอย่างเพียงพอ รวมทั้งให้นำข้อเสนอของคณะกรรมการไตรภาคีที่รัฐบาลตั้งขึ้นไปพิจารณาด้วย
ด้าน พล.อ.อนันตพร กาญจนรัตน์ รมว.พลังงาน ได้รายงานต่อ ครม. ว่า กระบวนการจัดทำอีเอชไอเอเพิ่มเติมจะทำให้กำหนดการจ่ายไฟฟ้าของโรงไฟฟ้ากระบี่ ในกรณีสามารถก่อสร้างได้ต้องล่าช้าออกไป 2 ปี จากเดิมกำหนดไว้ในปี 2565 แต่จะขยับออกไปเป็นปี 2567
“แต่หากมีกระบวนการเร่งรัดได้และไม่หลุดมาตรฐานด้วย อาจจะร่นเวลาเข้ามาอีก 1 ปี เป็นปี 2566 ได้ เรื่องนี้ไม่มีใครแพ้ชนะ อาจจะมีคำพูดที่ต่างกันระหว่างการกลับไปทบทวนกับคำว่าเซตซีโร่ แต่ความหมายไม่แตกต่างกัน” พล.ท.สรรเสริญ กล่าว
ขณะที่แกนนำเครือข่ายปกป้องอันดามันจากถ่านหิน จ.กระบี่ แสดงความพึงพอใจต่อมติ ครม. ที่ให้มีการทบทวนกระบวนการศึกษาผลกระทบ และยืนยันว่าในระหว่างนี้จะไม่เคลื่อนไหวใดๆ
