ส่องโรงกำจัดขยะอ่อนนุช เปลี่ยนมูลฝอย 1,000 ตันเป็นไฟฟ้า
กทม. อัปเดตโรงงานกำจัดมูลฝอยอ่อนนุชคืบหน้า 86.89% เตรียมรับขยะทดสอบระบบ 20 มี.ค. 69 ชูเทคโนโลยีเปลี่ยนขยะวันละพันตันเป็นไฟฟ้าเพื่อเมืองยั่งยืน
KEY
POINTS
- กรุงเทพมหานครเดินหน้าโครงการโรงกำจัดขยะอ่อนนุช เพื่อเปลี่ยนขยะมูลฝอย 1,000 ตันต่อวันเป็นพลังงานไฟฟ้า แทนการฝังกลบ
- โรงงานใช้เทคโนโลยีเผาขยะด้วยความร้อนสูง สามารถแปรรูปขยะ 1,000 ตัน ให้เป็นกระแสไฟฟ้าได้สูงสุดถึง 30 เมกะวัตต์
- โครงการมีความคืบหน้ากว่า 86% อยู่ในขั้นตอนทดสอบระบบต่างๆ และคาดว่าจะแล้วเสร็จตามสัญญาภายในปี 2569
ยกระดับการจัดการเมือง: พลิกวิกฤตขยะสู่พลังงานไฟฟ้า 30 เมกะวัตต์

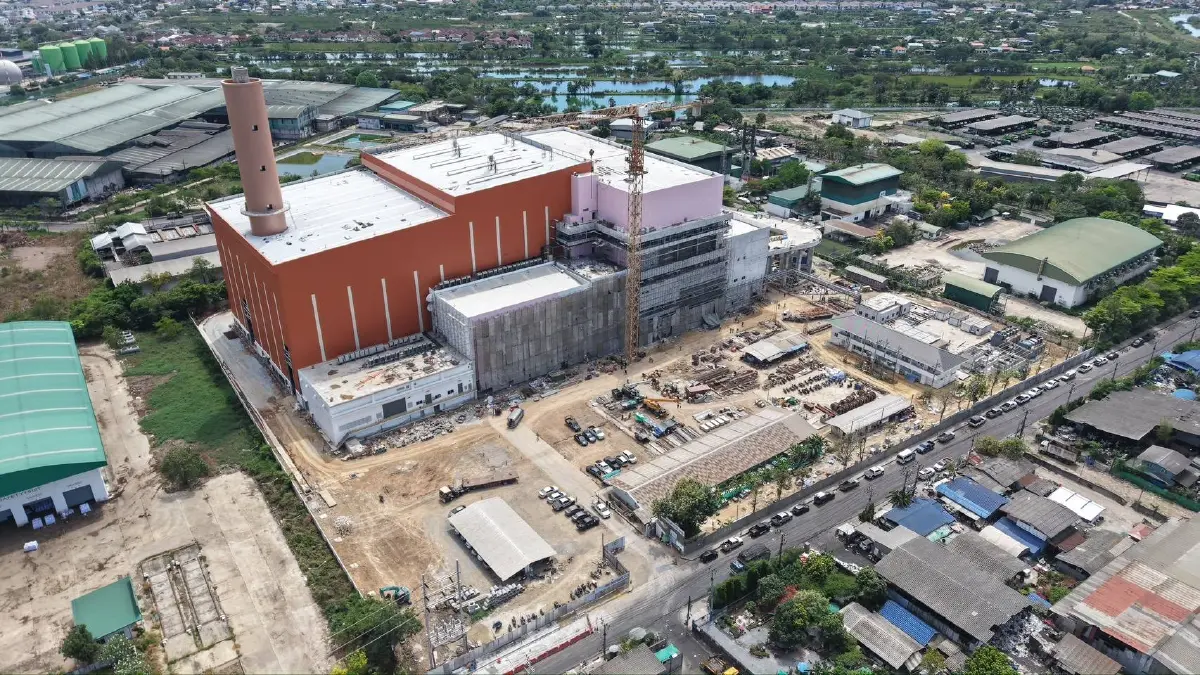

วันที่ 11 มีนาคม 2569 นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร ลงพื้นที่ศูนย์กำจัดมูลฝอยอ่อนนุช เขตประเวศ เพื่อติดตามความคืบหน้าบิ๊กโปรเจกต์ด้านสิ่งแวดล้อมของเมือง "โครงการกำจัดมูลฝอยด้วยวิธีการเผาไหม้เพื่อผลิตพลังงานไฟฟ้า ขนาด 1,000 ตัน/วัน"
ตั้งอยู่บนพื้นที่ 30 ไร่ ดำเนินการในรูปแบบ BOT (สร้าง-บริหาร-โอนกรรมสิทธิ์) ระยะเวลา 20 ปี โดยบริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด
เป้าหมายสำคัญของโครงการนี้ คือการเปลี่ยนผ่านจากการกำจัดขยะด้วยวิธีการฝังกลบ มาสู่การใช้เทคโนโลยีแปรรูปขยะเป็นพลังงาน (Waste-to-Energy) เพื่อการบริหารจัดการทรัพยากรเมืองอย่างชาญฉลาดและยั่งยืน
เจาะลึกการทำงาน: เปลี่ยนขยะ 1,000 ตัน เป็นไฟฟ้าได้อย่างไร?
การทำงานของโรงงานแห่งนี้ ถูกออกแบบมาให้เป็นระบบปิดเพื่อควบคุมผลกระทบต่อสิ่งแวดล้อม โดยมีขั้นตอนการทำงานที่ล้ำสมัย ดังนี้:
จุดรับและพักขยะ (Receiving & Resting): ขยะมูลฝอยจะถูกจัดเก็บและนำมาเทลงในบ่อรับขยะภายในอาคารระบบปิด โดยจะพักขยะไว้ประมาณ 3–5 วัน เพื่อลดความชื้นให้เหลือเพียง 35%
ป้อนเข้าสู่ระบบ (Feeding): ใช้เครนคีบขยะที่ผ่านการลดความชื้นแล้ว ลำเลียงเข้าสู่เตาเผาแบบตะกรับ (Stoker Type)
เผาไหม้ด้วยความร้อนสูง (Incineration): ระบบจะควบคุมอุณหภูมิการเผาไหม้ให้คงที่ระหว่าง 850–1,100 องศาเซลเซียส เพื่อประสิทธิภาพสูงสุดและลดมลพิษ
แปลงความร้อนเป็นไฟฟ้า (Power Generation): นำความร้อนที่ได้จากการเผาไหม้ไปต้มน้ำจนเกิดเป็น "ไอน้ำแรงดันสูง" เพื่อส่งไปหมุนกังหันไอน้ำ (Turbine) ให้เครื่องกำเนิดไฟฟ้าทำงาน โดยสามารถผลิตกระแสไฟฟ้าได้สูงสุดถึง 30 เมกะวัตต์
อัปเดตความคืบหน้าล่าสุด โค้งสุดท้ายก่อนทดสอบระบบ

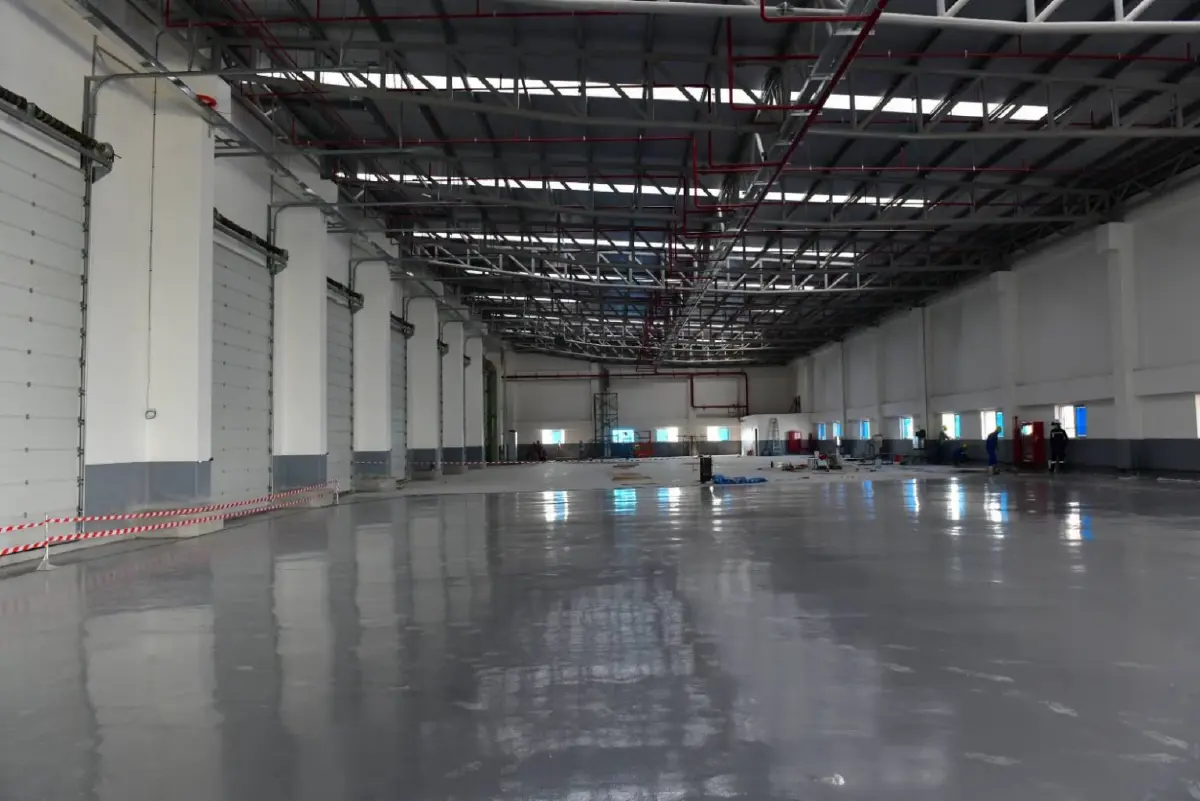

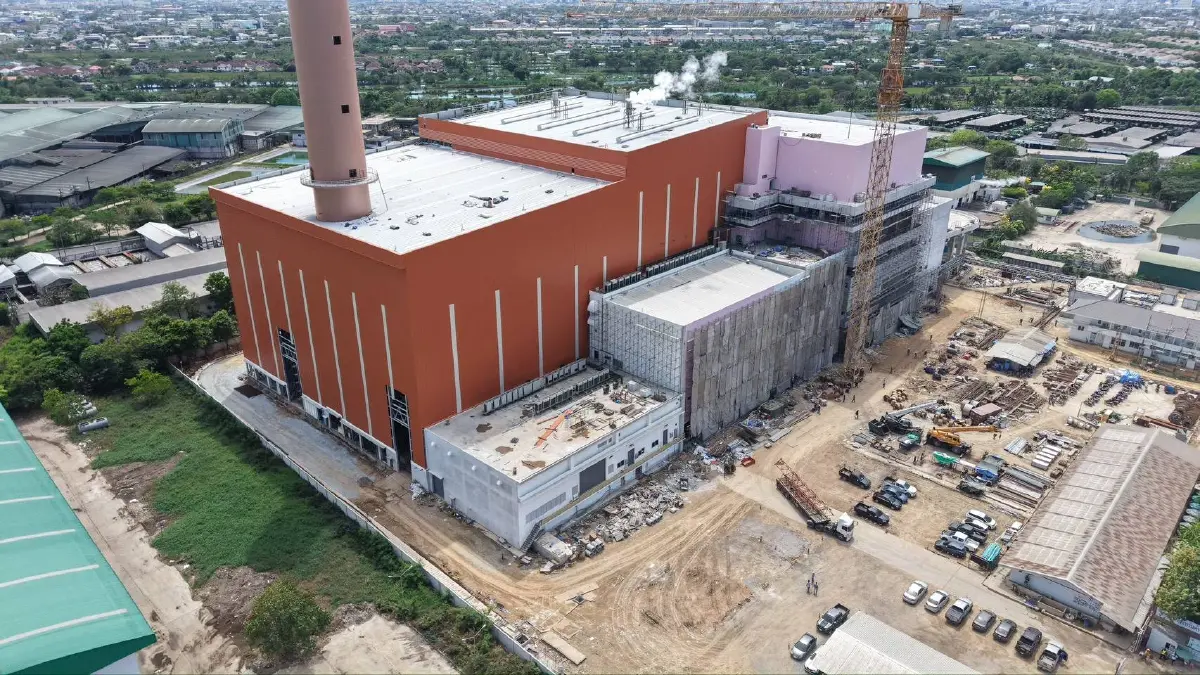

ปัจจุบัน ภาพรวมโครงการมีความคืบหน้าสะสมที่ดำเนินการได้จริง 86.89% โดยอาคารหลักกำลังอยู่ระหว่างการทดสอบเครื่องจักร ติดตั้งเครนคีบขยะ ทาเคลือบกันการกัดกร่อนในบ่อพักขยะ และทดสอบระบบห้องควบคุมส่วนกลาง
รวมถึงได้ทดสอบการอุ่นเตาเผาที่ 1 และ 2 แล้ว นอกจากนี้ ยังเร่งดำเนินการระบบน้ำเสียให้สมบูรณ์ เพื่อเตรียมพร้อมรับขยะเข้ามาทดสอบระบบจริงในวันที่ 20 มีนาคม 2569
ด้าน นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร ได้กล่าวถึงการขับเคลื่อนโครงการนี้ว่า "ผมได้มอบหมายให้สำนักสิ่งแวดล้อมติดตามโครงการกำจัดมูลฝอยฯ อย่างต่อเนื่อง พร้อมทั้งให้รายงานความคืบหน้า รวมถึงปัญหาและอุปสรรคในการดำเนินงานเป็นระยะ ซึ่งจากการลงพื้นที่และสอบถามบริษัทผู้รับจ้าง คาดว่าโครงการดังกล่าวจะแล้วเสร็จตามสัญญาภายในปี 2569 อย่างแน่นอน"
